韶关市公安局广乐高速测速设备更新改造项目

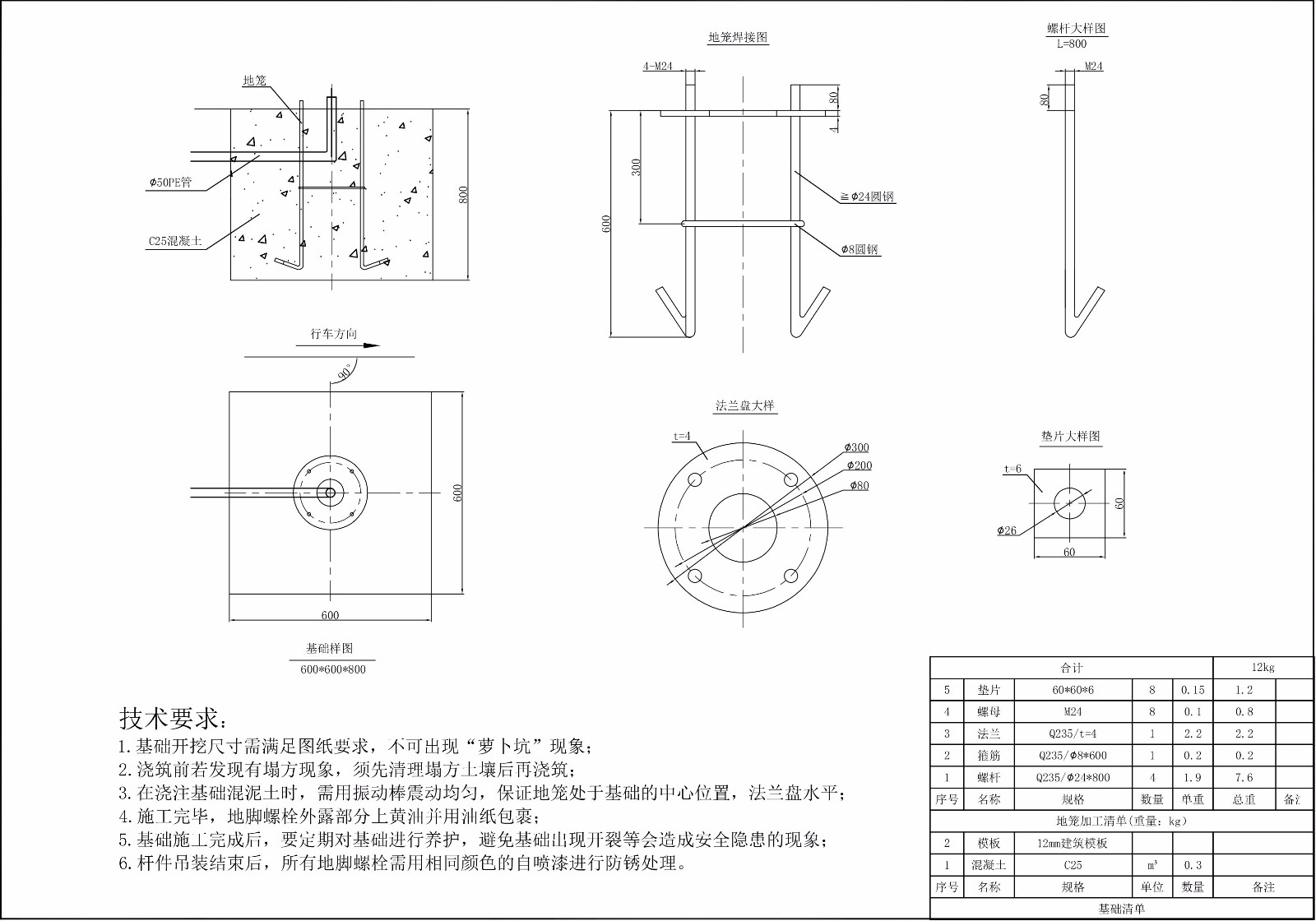

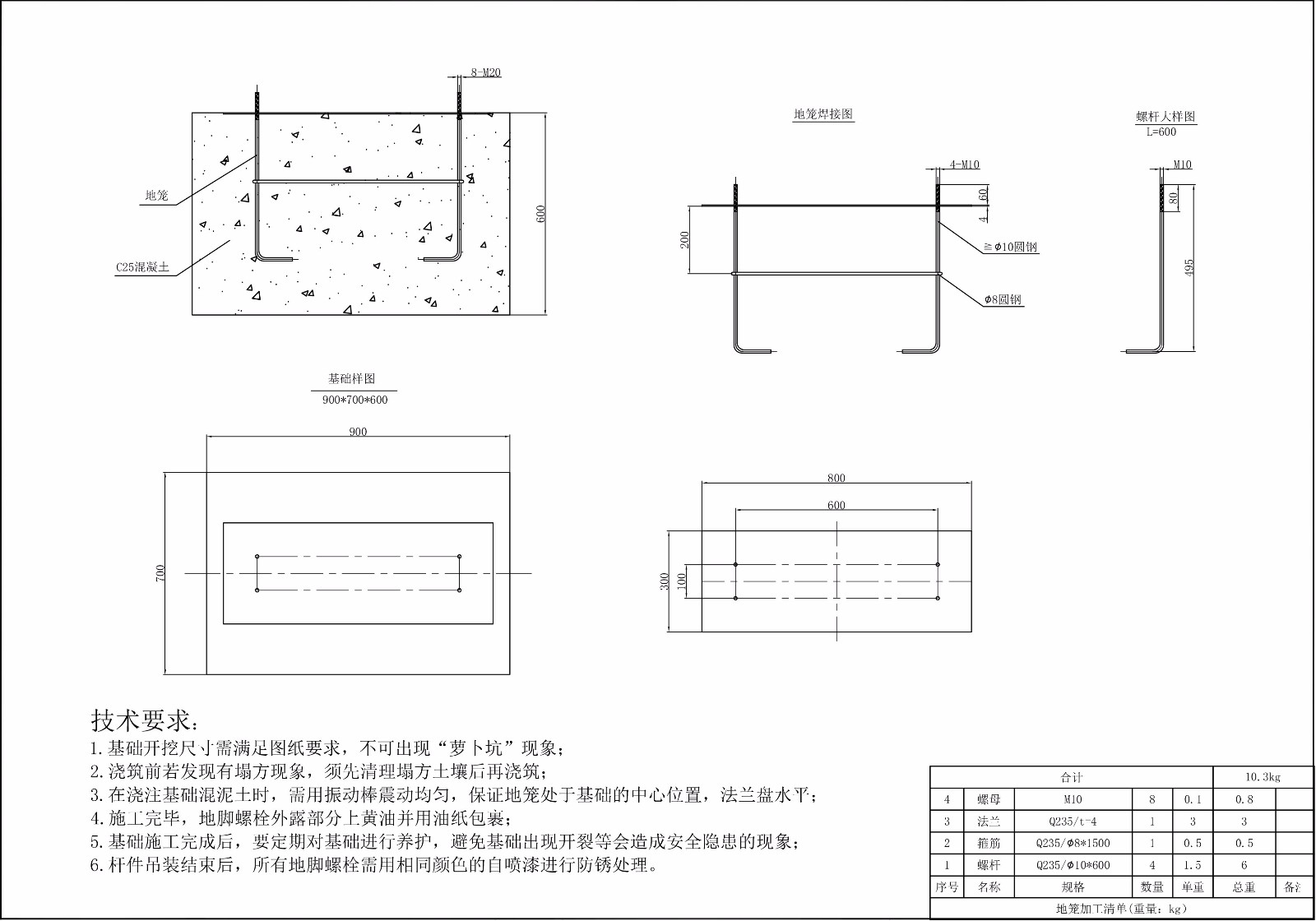

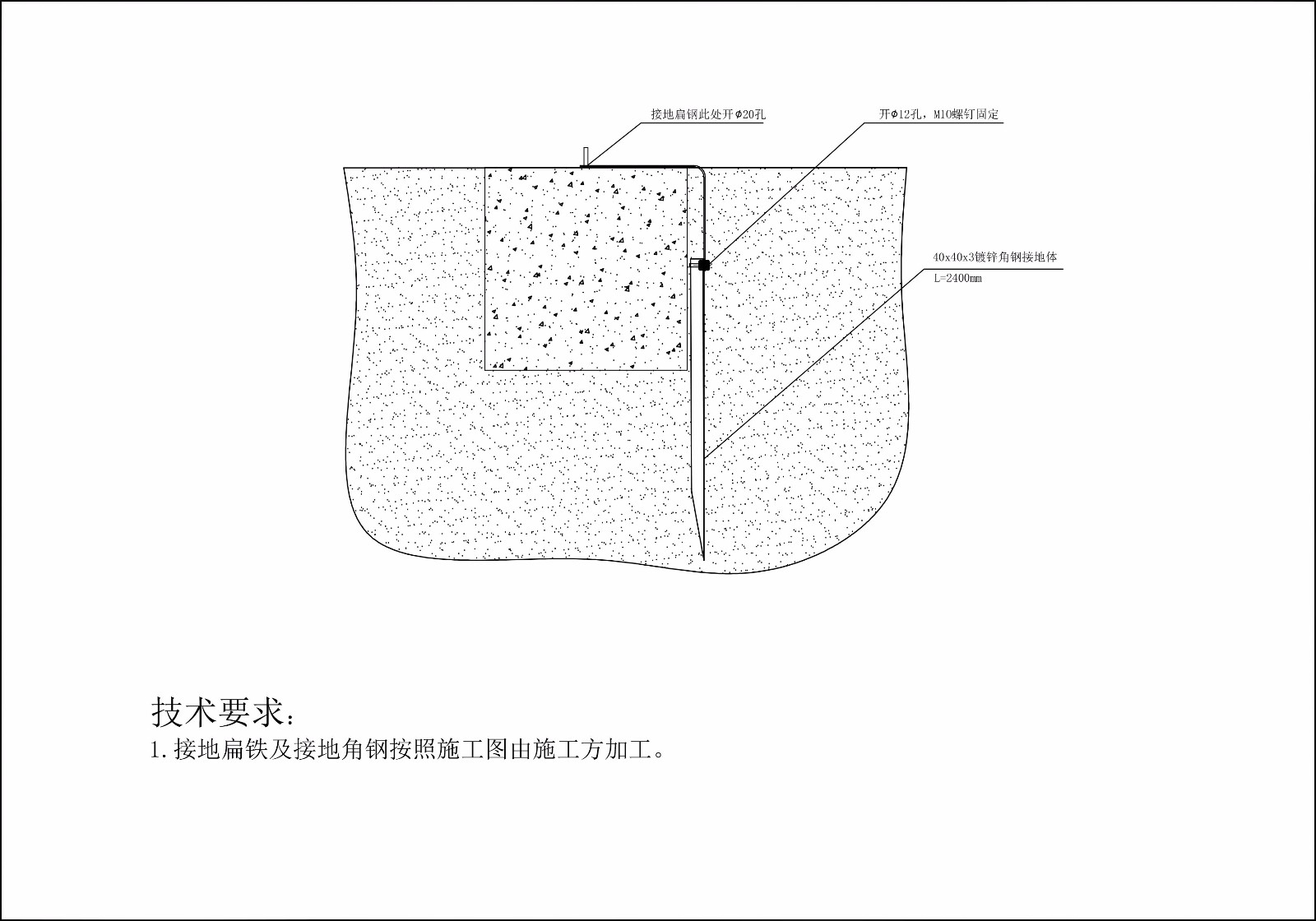

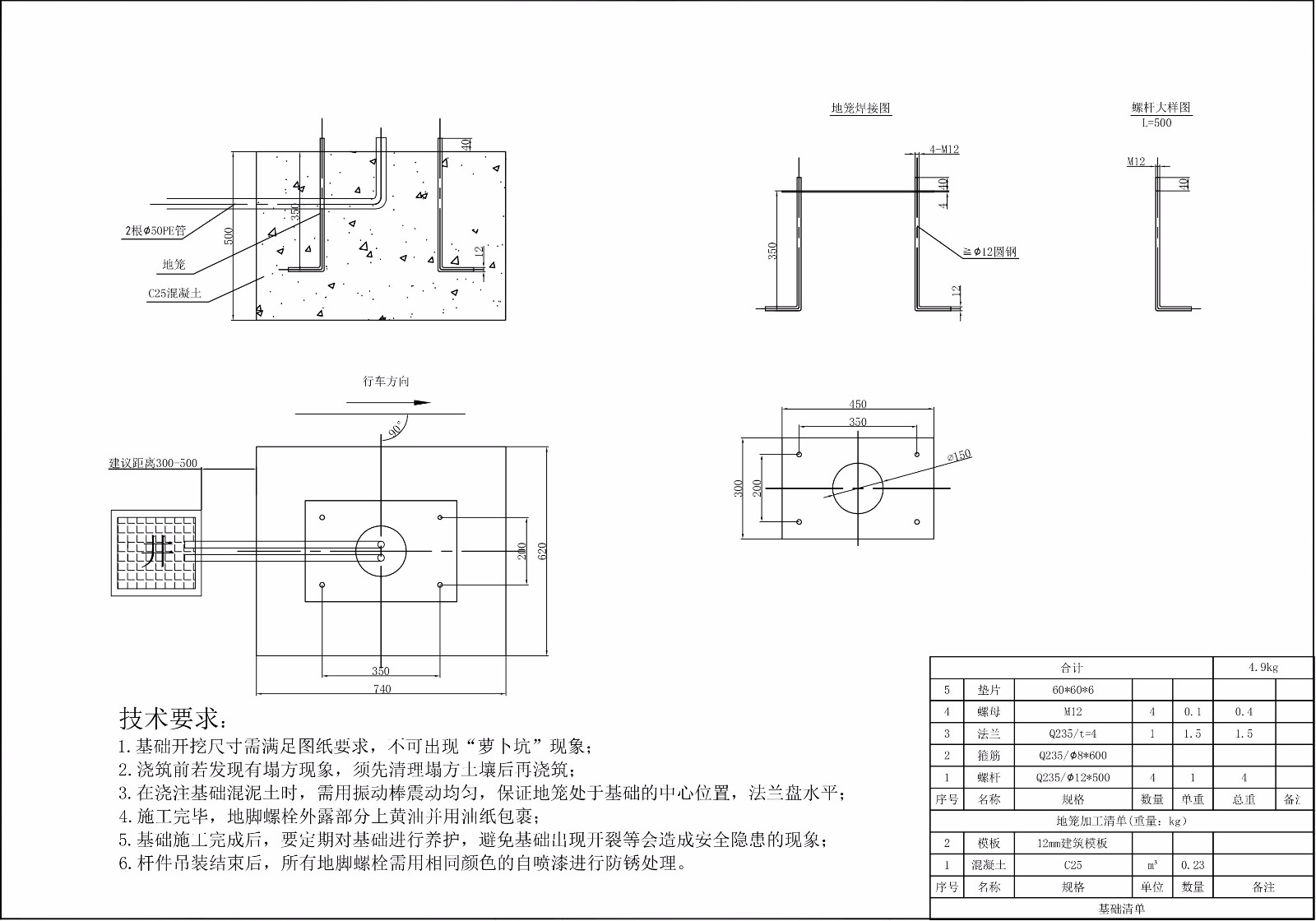

技术要求:

1.基础开挖尺寸需满足图纸要求,不可出现“萝卜坑”现象;

2.浇筑前若发现有塌方现象,须先清理塌方土壤后再浇筑;

3.在浇注基础混泥土时,需用振动棒震动均匀,保证地笼处于基础的中心位置,法兰盘水平;

4.施工完毕,地脚螺栓外露部分上黄油并用油纸包裹;

5.基础施工完成后,要定期对基础进行养护,避免基础出现开裂等会造成安全隐患的现象;

6.杆件吊装结束后,所有地脚螺栓需用相同颜色的自喷漆进行防锈处理。

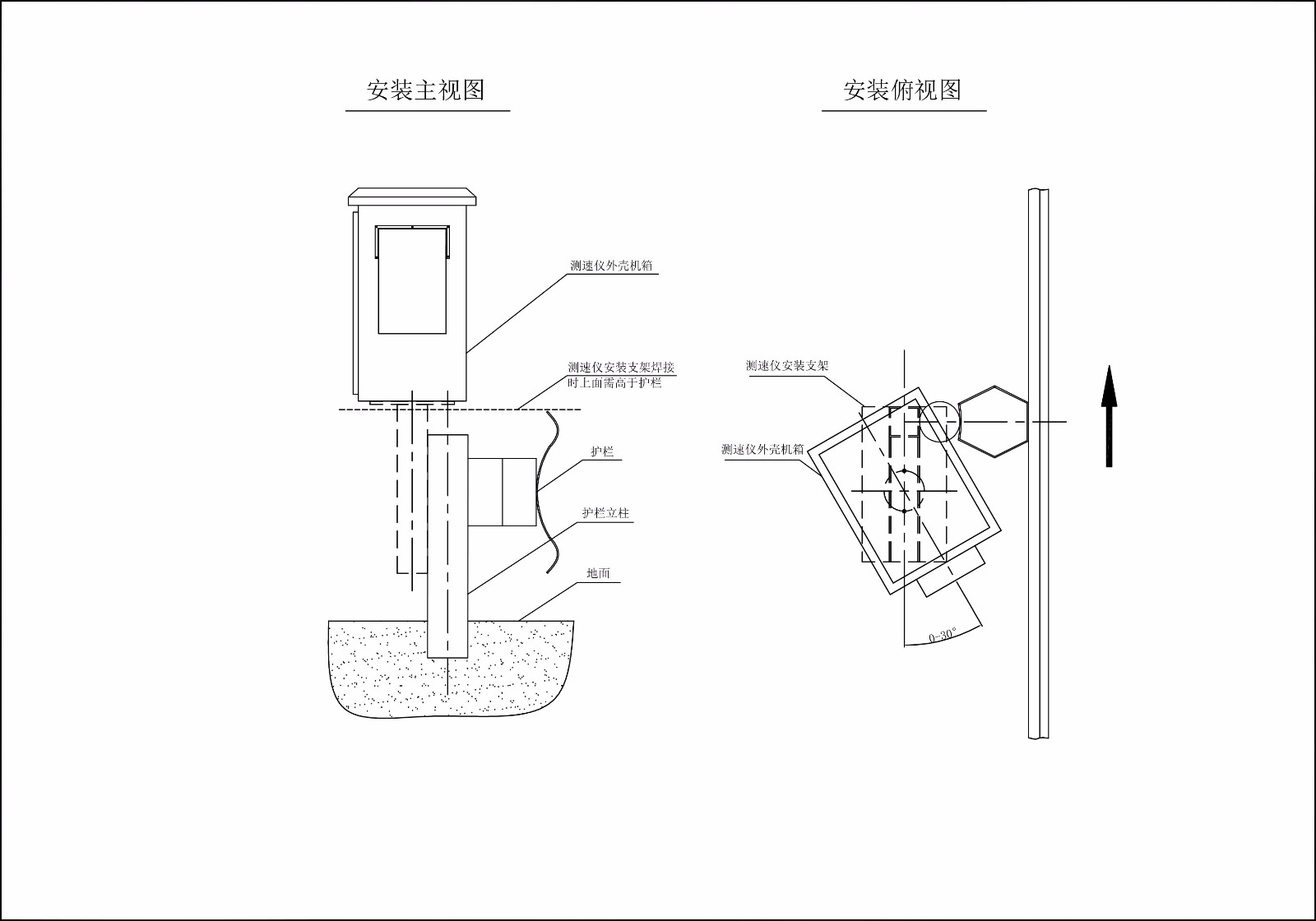

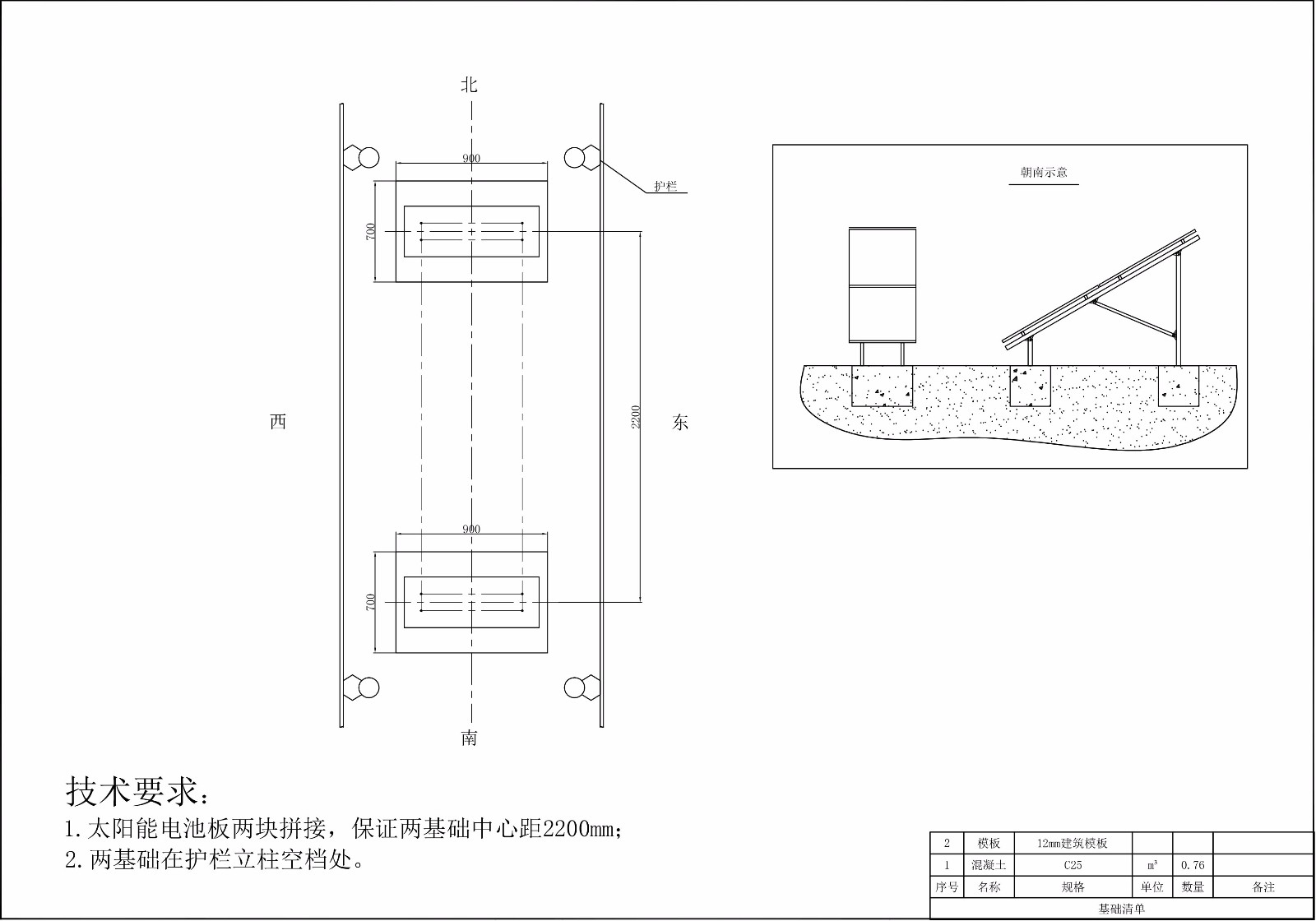

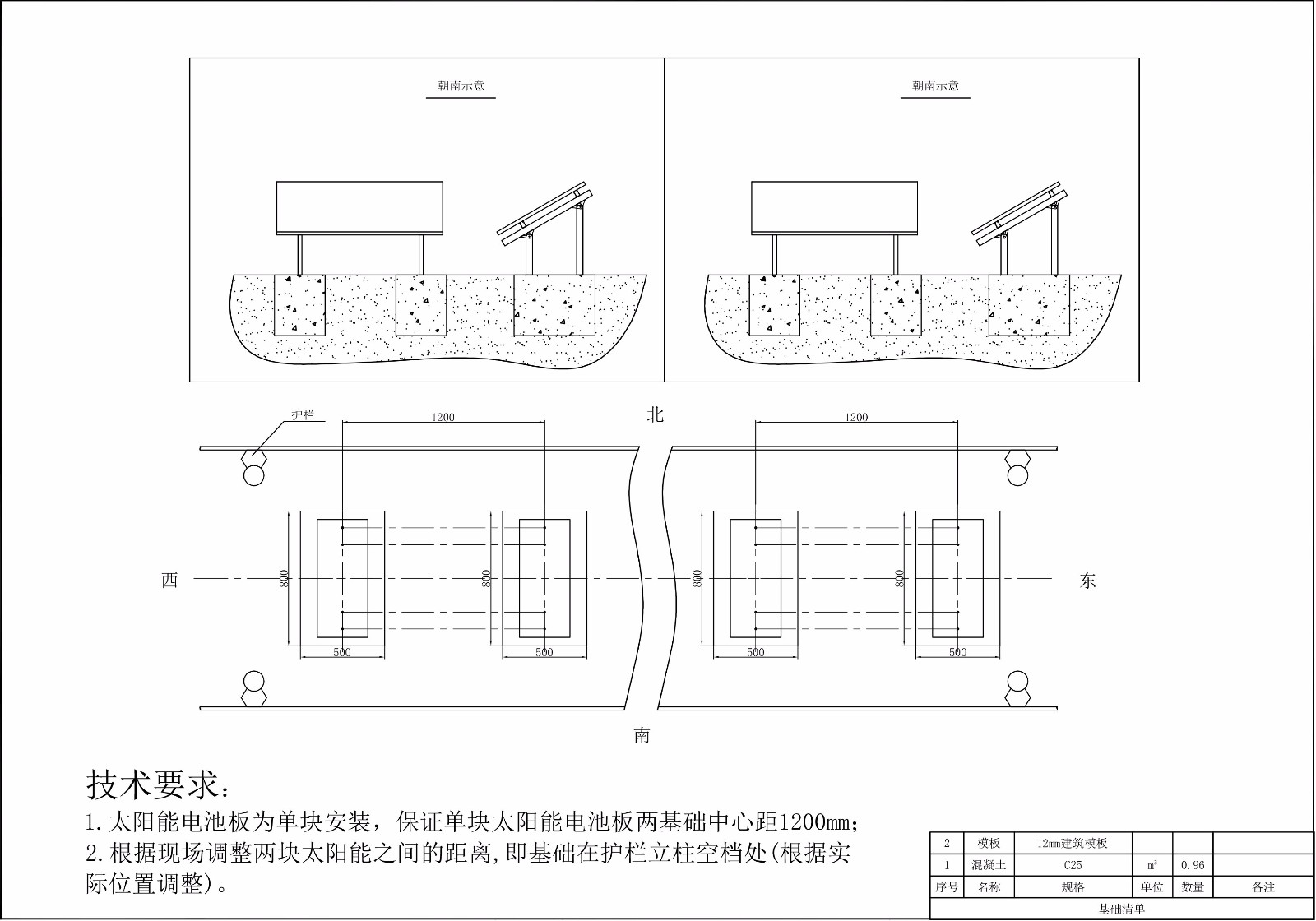

技术要求:

1.太阳能电池板为单块安装,保证单块太阳能电池板两基础中心距1200mm;

2.根据现场调整两块太阳能之间的距离,即基础在护栏立柱空档处(根据实

际位置调整)。
