太阳能监控立杆的基础地笼施工规范?

文章出处:未知 人气:发表时间:2021-09-18

基础施工说明

一、          螺栓

1.1地脚螺栓采用优质钢材(A3)加工而成,顶端放80mm螺牙,并配上6只螺母6只垫片,6只弹簧片,下端以R100弯折150mm,整个基础共6根螺栓。

1.2Ø6圆钢将12根螺栓焊接成六角形。

1.3上端螺牙应统一超出水平面100mm,施工前螺牙应用透明胶带裹好,以防水泥浆砂粘上,导致不便拧固螺母。螺栓下端弯向一致对外。

1.4上部分用8MM厚圆形盘对整个基础进行固定。

设计计算依据:

①、《建筑结构荷载规范》GB50009-2001 

②、《建筑地基基础设计规范》GB5007-2002 

③、《钢结构设计规范》GB50017-2003 


预埋件使用材料规定:钢板等级不低于8mm 、钢筋等级不低于16mm。

预埋件结构规定:钢板直径220mm,钢筋6根,呈60度角平均分布,高度800mm(不包括螺栓长度)。详见结构图与实物图:

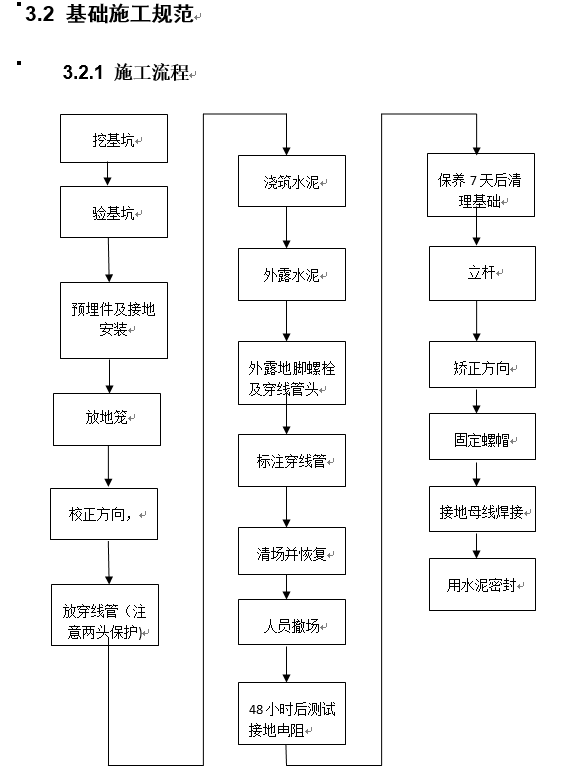

3.2.2 施工规范

l 基坑规格要求:不低于60cm*60cm*80cm。

l 基础须要高于地平面10cm。

l 混凝土要求使用C30砼,其中水泥为425号普通硅酸盐水泥。混凝土的配比和最小水泥用量应符合GB 50204-2002的规定。

l 预埋件钢板上钢筋须按 M16 标准攻丝,配镀锌螺丝两个、平光垫圈和弹簧垫圈各一个。

l 施工过程中须保基础顶板平面水平,即用水平尺在基础顶板垂直两个方向测量,观察其气泡必须居中。

l 基础混凝土浇捣必须密实,禁止混凝土有空鼓。

l 施工过程中,要求预埋管口预先用塑料纸或其它材料封口,以防止混凝土浇捣时混凝土漏入预埋管中,造成预埋管堵塞。

预埋件安装完成之后,螺栓须刷白色户外防腐油漆。
